中國石油天然氣股份有限公司長慶油田分公司第十采油廠2025年產能建設工程 安全預評價報告

安全評價項目名稱

中國石油天然氣股份有限公司長慶油田分公司第十采油廠2025年產能建設工程安全預評價報告

被評價單位名稱

中國石油長慶油田分公司

評價類別

安全評價

行業類別

陸地石油和天然氣開采業

建設性質

建、改擴建

項目地點

甘肅省華池縣境內

建設規模

第十采油廠2025年部署產能16×104t/a,新建采油井148口,注水井73口,新建標準化井場46座(油井井場43座,純注水井場3座)

評價范圍

1)鉆井工程

第十采油廠2025部署產能16×104t/a共計鉆井221口,其中新建采油井148,注水井73

2)采油工程

新建采油井148,新建抽油機148,新建標準化采油井場43

3油氣集輸工程

1新建脫水站

新建慶十一脫水站1座(與采出水處理站、注水站合建),采用橇裝設備,設計規模為300m3/d主要設備設施包括集油收球加藥一體化集成裝置、原油脫水增壓一體化集成裝置、30m3事故油箱、無泄漏防爆污油污水回收裝置、外輸閥組、智能相變分離混烴機組、倒罐泵、電控一體化集成裝置、循環水泵。

2)新建小型油氣混輸裝置2

新建31小型油氣混輸裝置160m3/d,4.0MPa)、248小型油氣混輸裝置1100m3/d,4.0MPa)。

3新建元33

新建240m3/d,2.5MPa增壓裝置1座,采用橇裝分輸。主要設備設施包括油氣分輸一體化集成裝置區、集油收球加藥一體化集成裝置區、30m3事故油箱區、外輸閥組安裝區、污油回收裝置安裝區、電控一體化集成裝置區、5m3水箱及循環水泵安裝區、干氣計量安裝區、伴生氣外輸閥組區

4新建37

新建120m3/d4.0MPa增壓裝置1座,采用橇裝混輸。主要設備設施包括油氣混輸一體化集成裝置區、集油收球加藥一體化集成裝置區、30m3事故油箱區、外輸閥組安裝區、污油回收裝置安裝區、電控一體化集成裝置區、5m3水箱及循環水泵安裝區

5聯改造

新增3套流量計(來油)。

6慶五聯改造

新建1原油計量一體化集成裝置。

7慶二聯改造

新建1原油計量一體化集成裝置

821增擴建

更換400m3/d  4.0MPa油氣分輸一體化集成裝置1,新增15000m3/d壓縮機1套、集油收球加藥一體化裝置1套、30m3事故油箱1具。

919增改造

常溫集輸改造,加熱爐智能間開。

1014增改造

原位置更換30m3事故油箱1具,原位置更換14井式總機關1座。

1116增改造

拆除原油接轉一體化集成裝置上2Q=20m3/hH=400m外輸泵,原位新建2Q=25m3/hH=400m外輸泵。

1211增改造

常溫集輸改造,加熱爐智能間開,更換集油收球加藥一體化集成裝置1套,無泄漏防爆污油污水回收裝置1套。對總機關至混輸裝置進口管線、裝置出口至外輸流量計管線進行更換,共計330m

133增改造

新建1套原油計量一體化集成裝置。

142增改造

新建1座管式成垢裝置。

157增改造

新建1座管式成垢裝置,加熱爐智能間開。

16135-2增改造

新建1座管式成垢裝置,加熱爐智能間開。

1720增改造

新建1150Nm3/h智能混烴機組。

4)采出水處理及回注水工程

1新建注水井73,純注水井場3座,新建穩流配水閥組49

2)新建慶十一脫采出水處理站、清水處理站、采出水及清水注水站

采出水處理系統:新建小型采出水處理一體化集成裝置(溶氣氣浮+過濾)1套、2具式污水污泥箱1套(地上式,配套污水提升泵,污泥泵)、埋地污水污油箱1具、加藥裝置1套。

清水處理系統:新建清水處理一體化集成裝置1套、埋地式污水回收罐1套。

采出水回注系統:設計規模為400m3/d,初期規模200m3/d;站內采用200m3/d采出水回注一體化集成裝置3套(初期安裝2套,預留1套),500m3/d采出水配水一體化集成裝置1套。

清水注水系統:設計規模1500m3/d,初期規模500m3/d,站內采用500m3/d清水注水一體化集成裝置3套(初期安裝1套、預留2套),1500m3/d清水配水一體化集成裝置1套,300m3儲水罐2具等。

3慶九注改造

拆除并原位更換已建注水泵泵進口管線及高壓配水閥組1套。

4慶十五注改造

拆除并原位更換已建注水泵泵進口管線及高壓配水閥組1套。

5慶十注改造

慶十九注站內增設監控裝置2套。

6)新建白248

248井場新建智能移動注水裝置1套,設計規模300m3/d,最高工作壓力25MPa。

7)新建油泥臨時儲存點

183區塊新建油泥臨時儲存點1座。

5管線工程

1)新建慶十一脫至慶五聯集油管線,管線規格為L245N-Φ76×5.0,長度8.88km。設計壓力4.0MPa。

2)新建慶十一脫-21增集、供氣管線,管線規格分別為L245N-Φ76×5.0L245N-Φ48×4;兩條管線同溝敷設,單根管線長度6.24km。集供氣管線設計壓力2.5MPa。

3新建33-慶二聯集油、集供氣管線,管線規格分別為L245N-Φ89×5.0、L245N-Φ60×5.0L245N-Φ48×4.0,三條管線同溝敷設,單管長度5.38km。集油管線設計壓力4.0MPa,集供氣管線設計壓力2.5MPa

4新建37-3增集油管線,管線規格為L245N-Φ76×5.0,長度9.04km。集油管線設計壓力4.0MPa

5新建20-慶一轉集供氣管線管線規格為L245N-Φ76×5.0L245N-Φ48×4.0,兩條管線同溝敷設,單管長度5.92km。集油管線設計壓力4.0MPa,集供氣管線設計壓力2.5MPa。

6)更換午2增外輸管線,兩條管線接續敷設,首條管線起點為午2增,終點為白271閥室,管線規格為L245NS-Φ89×5.0,長度1.30km;第二條管線起點為白271閥室,終點為慶二接,管線規格為L245NS-Φ114×5.0,長度2.34km外輸管線設計壓力4.0MPa

7更換關1增插輸點至慶一聯外輸管線、關25增插輸點至慶一聯外輸管線、關3增外輸管線線起點為1增插輸點,終點為慶聯,管線規格為L245N-Φ89×5.0,長度4.42km;管線起點3、25增插輸點同處,管道終點為慶聯,管線規格為L245N-Φ89×5.0,單管長度2.59km,四條管線同溝敷設。集油管線設計壓4.0MPa

8新建井組出油管線,共計86km。其中里183區、元284區等區塊采用金屬管道,規格L245N-Φ60×5.0,長度共計66km,248油氣混輸裝置集油管線規格L245N-Φ76×5.0,長度共計3km;白153區、白465區、午72區塊采用非金屬管道,規格為集輸油用滌綸工業長絲增強耐熱聚乙烯復合管RF-Y-Ⅲ-50-6.4,長度共計19km。

9)新建注水單井支線7.78km,材質為L245N,規格為Φ48×7、Φ48×6,設計壓力為25MPa。

10新建注水干線74.8km,材質為熱塑性塑料內襯玻璃鋼復合管,設計壓力為25MPa

11新建采出水回注干線2.6km,輸送介質為采出水,注水管線選用熱塑性塑料內襯玻璃鋼復合管,注水管線設計壓力為25MPa

12新建清水注水干線7.0km,輸送介質為采出水,注水管線選用熱塑性塑料內襯玻璃鋼復合管,注水管線設計壓力為25MPa

13)新建集水管線14.5km,材質為熱塑性塑料內襯玻璃鋼復合管

6)公用工程及輔助生產設施

供配電、儀表及控制系統、通信、消防及給排水、供熱、防腐保溫、建(構)筑物等。

7)安全管理及應急管理

項目投資

工程投資為143511萬元

主要工藝

原油(油氣水混合物)增壓點聯合站

增壓點、接轉站、聯合站所分出伴生氣輸至伴生氣處理裝置。

采出水在聯合站、接轉站采出水處理系統處理合格后就近回用。

凈化油通過區域內骨架站場進行外輸。

評價方法

安全檢查表、預先危險性分析法、危險度評價法、事故樹分析、作業條件分析法、化學火災爆炸指數分析法

主要危險有害因素

該工程存在主要危險有害因素為:火災爆炸、機械傷害、觸電、高處墜落、物體打擊、車輛傷害、起重傷害、中毒和窒息、灼燙、淹溺、其他傷害(噪聲、振動)。

重大危險源

本工程站場未構成危險化學品重大危險源。

評價結論

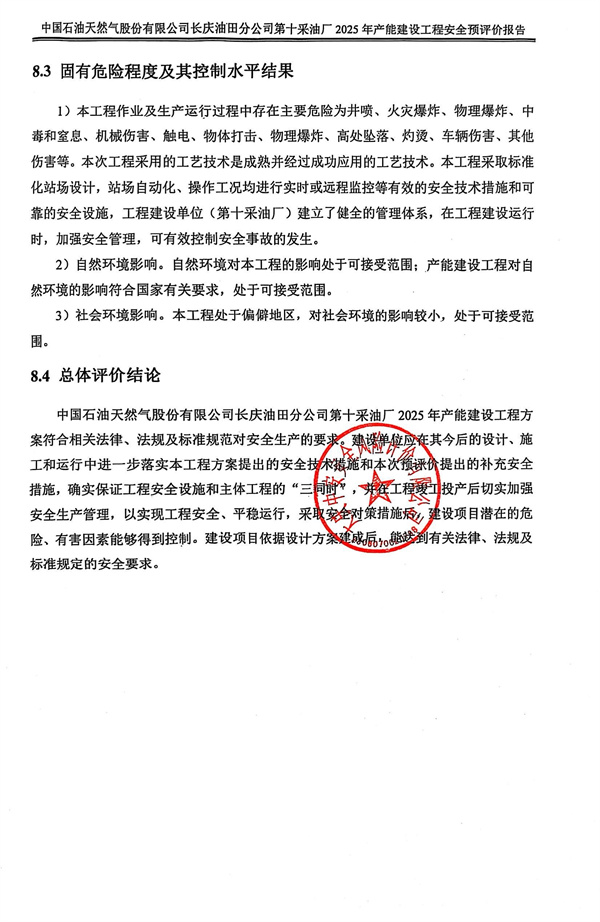

中國石油天然氣股份有限公司長慶油田分公司第十采油廠2025年產能建設工程方案符合相關法律、法規及標準規范對安全生產的要求。建設單位應在其今后的設計、施工和運行中進一步落實本工程方案提出的安全技術措施和本次預評價提出的補充安全措施,確實保證工程安全設施和主體工程的“三同時”,并在工程竣工投產后切實加強安全生產管理,以實現工程安全、平穩運行,采取安全對策措施后,建設項目潛在的危險、有害因素能夠得到控制。建設項目依據設計方案建成后,能達到有關法律、法規及標準規定的安全要求。

安全評價項目組長

劉志娟

技術負責人

楊志勇

評價報告編制人

胡志麗王鳳生

評價報告審核人

宋婷婷

過程控制負責人

何金

參與評價工作的安全評價師

劉志娟、 、胡志麗、于冬水、王鳳生

參與評價工作的注冊安全工程師

劉志娟、 于冬水

參與評價工作的技術專家

徐建慶、金海霞

到現場開展安全評價工作的人員名單

劉志娟、于冬水

到現場開展安全評價工作的主要內容

核實新建采油井場、新建及改擴建站場區域及平面布置的合理性,核實新建集輸管線路由走向是否合理。

工作時間

20241220日至2025317

現場勘查時間

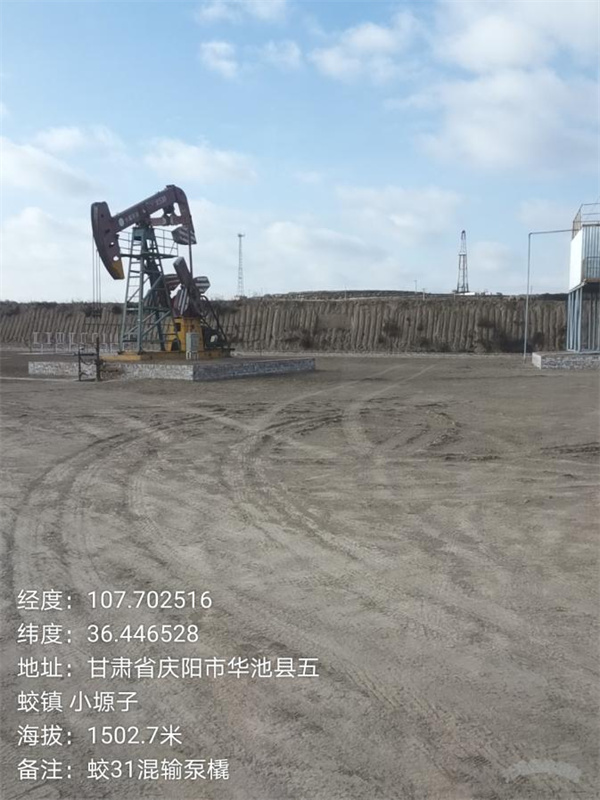

2025.1.15~2025.1.18

評價報告提交時間

2025.3.17

封皮(蓋章)

評價報告目錄

評價報告結論(蓋章)

現場勘查記錄表

現場勘察照片

上一篇:中國石油天然氣股份有限公司長慶油田分公司第六采氣廠2025年產能建設項目 安全預評價報告
下一篇:中國石油遼河油田分公司雙229塊洼128井區沙一段深層特低滲透油藏CO2驅油與埋存先導試驗配套地面工程(興采部分)安全驗收評價報告
主站蜘蛛池模板: 日韩毛片免费视频一级特黄 | 午夜私人影院粉色视频我要 | 欧美一卡二卡三卡四卡 | 亚洲午夜久久影院 | 午夜性刺激免费视频观看不卡专区 | 天天cao | 综合 欧美 亚洲日本 | 做a的视频免费 | 人人爽天天爽 | 深爱激情婷婷 | 亚洲欧美一区二区三区二厂 | 日本三级成人中文字幕乱码 | 天堂男人网 | 最新国语露脸精品国产 | 天天躁日日躁成人字幕aⅴ 天天躁日日躁 疯人影院 | 日本免费观看视频 | 天堂bt资源在线官网 | 亚洲一区二区三区免费在线观看 | 囗交交性网免费 | 一二三四影视大全免费观看电视剧 | 青青青久热国产精品视频 | 日韩网站在线观看 | 欧美一区二区三区四区五区六区 | 晚上正能量91香蕉 | 自怕偷自怕亚洲精品 | 三级在线国产 | 日本不卡在线观看免费v | 在线观看国产日本 | 色综合色综合色综合 | 日本大片成人免费网址 | 四虎影片 | 一级毛片a | 日韩美女在线看免费观看 | 亚洲国产综合精品中文字幕 | 日韩高清一级毛片 | 亚洲免费区 | 欧美整片第一页 | 影音先锋色先锋 | 天天躁夜夜躁很很躁 | 天天噜日日噜 | 日韩欧美一区二区三区久久 |
