中國石油天然氣股份有限公司長慶油田分公司第六采氣廠2025年產能建設項目 安全預評價報告
安全評價項目名稱 |
中國石油天然氣股份有限公司長慶油田分公司第六采氣廠2025年產能建設項目安全預評價報告 |
||||
被評價單位名稱 |
中國石油長慶油田分公司 |
||||
評價類別 |
安全預評價 |
行業類別 |
陸地石油和天然氣開采業 |
||
建設性質 |
新建、改擴建 |
項目地點 |
陜西省榆林市靖邊縣、定邊縣,延安市安塞區、志丹縣、吳起縣境內 |
||
建設規模 |
部署產能8.5×108m3/a,新建氣井220口,新建井場58座。 |
||||
評價范圍 |
1)鉆井工程 第六采氣廠2025年產能建設項目共計部署產能8.5×108m3/a,新建氣井220口,新建井場58座。 2)站場工程 (1)高-7站 拆除站內5m3/h抗硫采出液外輸泵一體化集成裝置1套;新建10m3/h抗硫采出液外輸泵一體化集成裝置1套。 (2)高15站 站內新建5m3/h抗硫采出液外輸泵一體化集成裝置1套(利舊高-7站);拆除發電機房內100kW燃氣發電機橇1臺,并原位更換為120kW燃氣發電機橇1臺(利舊高-13站)。 (3)高-18站 拆除站內30m3埋地采出水罐3具、及其阻火器、呼吸閥、管線;新建50m3抗硫采出液緩沖罐(PN25 DN2600)1具,5m3/h抗硫采出液外輸泵一體化集成裝置1套。 (4)高-13站 拆除站內30m3采出液儲罐2具、阻火器平臺1套。新建50m3抗硫采出液緩沖罐1具、10m3/h采出液外輸泵一體化集成裝置1套。拆除發電機房內120kW燃氣發電機橇1臺,并原位更換為200kW燃氣發電機橇1臺。 (5)高-17站 拆除站內30m3采出液儲罐2具、生活污水處理裝置1套。新建50m3抗硫采出液緩沖罐1具、10m3/h采出液外輸泵一體化集成裝置1套。 (6)高橋采出水處理站 對高橋采出水處理站已建注水泵棚降噪,將原無墻體泵棚,增加墻體。 3)管線工程 (1)新建采氣管線232.15km,規格材質為L245N-76×5、L245N-89×5、L245N-114×5、L245N-114×6、L245NS-60×5、L245NS-60×6、L245NS-76×5、L245NS-89×5、L245NS-89×6、L245NS-114×6、L245NS-114×7,蘇里格氣田南區上古采氣管線設計壓力6.3MPa,蘇里格氣田南區下古中壓采氣管線設計壓力10MPa,靖邊氣田高橋區采氣管線設計壓力10MPa。 (2)新建高15~高17站采出液管線,起點為高-15站,終點為高-17站,長度21.5km。管線設計壓力6.4MPa,內徑65mm,管線材質選用非金屬管材。 (3)新建高-18站~插輸閥室采出液管線,起點為高-18站,終點為高-15站~高-17站采出液管線插輸閥室,長度12.9km。管線設計壓力6.4MPa,內徑50mm,管線材質選用非金屬管材。 (4)新建高-13站~高橋采出水處理站采出液管線,起點為高-13站,終點為高橋采出水處理站,長度32.5km。管線設計壓力6.4MPa,內徑80mm,管線材質選用非金屬管材。 (5)新建高-17站~高-13站采出液管線,起點為高-17站,終點為高-13站,長度22.6km。管線設計壓力6.4MPa,內徑65mm,管線材質選用非金屬管材。 4)公用工程和輔助生產設施。 與本工程相關的防腐保溫、自控儀表、供配電(含太陽能光伏供電設施)、通信、建(構)筑物、消防、道路等。 5)安全管理及應急管理。 |
||||
項目投資 |
工程投資為210708萬元 |
||||
主要工藝 |
井叢中各單井天然氣經采氣井口采出后,經高低壓緊急關斷閥和楔形流量計匯合后,接入采氣干管輸往集氣站 |
||||
評價方法 |
安全檢查表、預先危險性分析、危險度評價法、事故樹分析、作業條件危險性評價法 |
||||
主要危險有害因素 |
該工程存在主要危險有害因素為:火災、爆炸、中毒和窒息、物體打擊、高處墜落、機械傷害、車輛傷害、觸電、其他傷害(噪聲、振動)。 |
||||
重大危險源 |

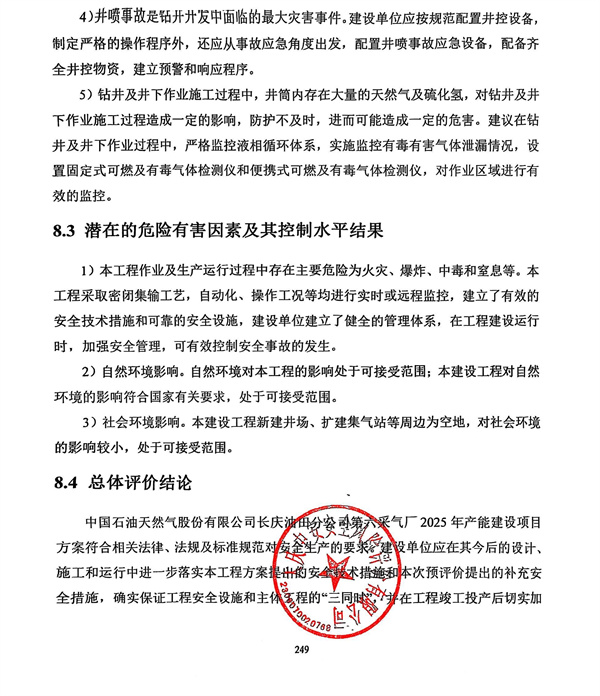

本工程井場、站場未構成危險化學品重大危險源。 |
||||
評價結論 |

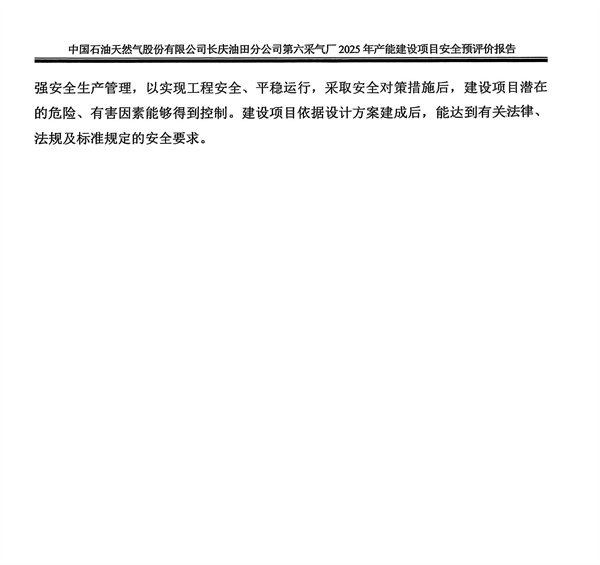

中國石油天然氣股份有限公司長慶油田分公司第六采氣廠2025年產能建設項目方案符合相關法律、法規及標準規范對安全生產的要求。建設單位應在其今后的設計、施工和運行中進一步落實本工程方案提出的安全技術措施和本次預評價提出的補充安全措施,確實保證工程安全設施和主體工程的“三同時”,并在工程竣工投產后切實加強安全生產管理,以實現工程安全、平穩運行,采取安全對策措施后,建設項目潛在的危險、有害因素能夠得到控制。建設項目依據設計方案建成后,能達到有關法律、法規及標準規定的安全要求。 |
||||
安全評價項目組長 |
陳宇 |
技術負責人 |
楊志勇 |
||
評價報告編制人 |
陳宇、張春雨 |
評價報告審核人 |
宋婷婷 |
||
過程控制負責人 |
何金 |
|
|
||
參與評價工作的安全評價師 |
陳宇、張春雨、宋偉、胡志麗、于冬水、朱凱揚、黃雅婷 |
||||
參與評價工作的注冊安全工程師 |
宋偉、于冬水、朱凱揚 |
||||
參與評價工作的技術專家 |
徐建慶、金海霞 |
||||

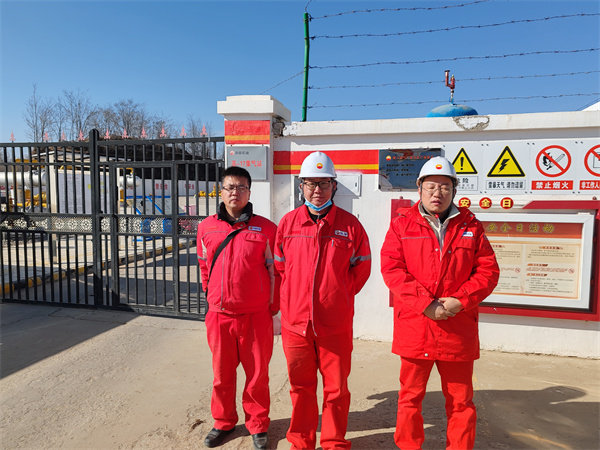

到現場開展安全評價工作的人員名單 |
陳宇、張春雨 |
||||
到現場開展安全評價工作的主要內容 |
核實新建采氣井場區域布置合理性,改擴建站場平面布置的符合性,新建集輸管線路由走向是否合理。 |
||||
工作時間 |
2025年1月8日至2025年3月17日 |
||||
現場勘查時間 |
2025.1.16~1.17 |
評價報告提交時間 |
2025.3.17 |
||
封皮(蓋章) |
|
||||

評價報告目錄 |
|
||||
評價報告結論(蓋章) |
|
||||

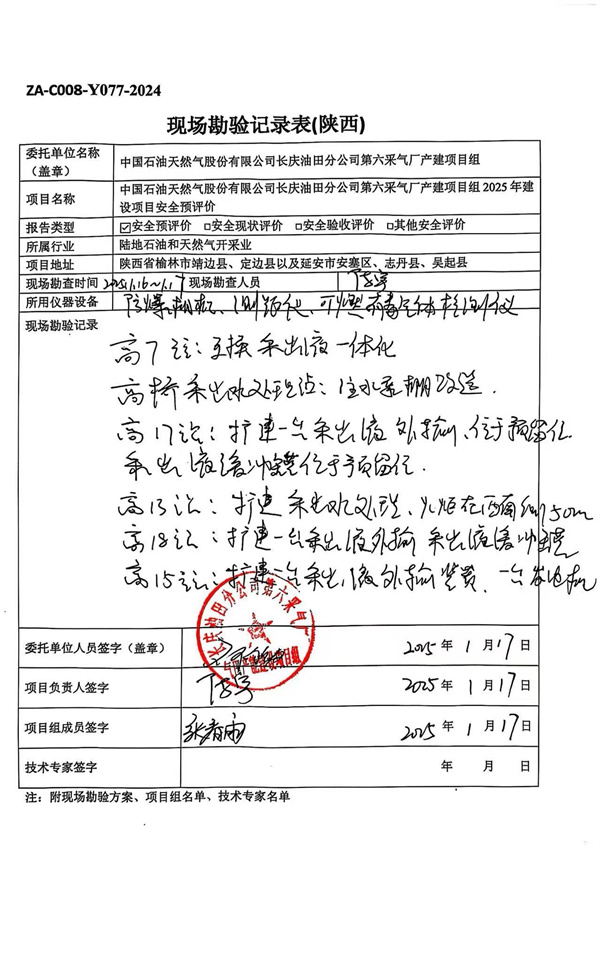

現場勘查記錄表 |
|
||||
現場勘察照片 |
|
